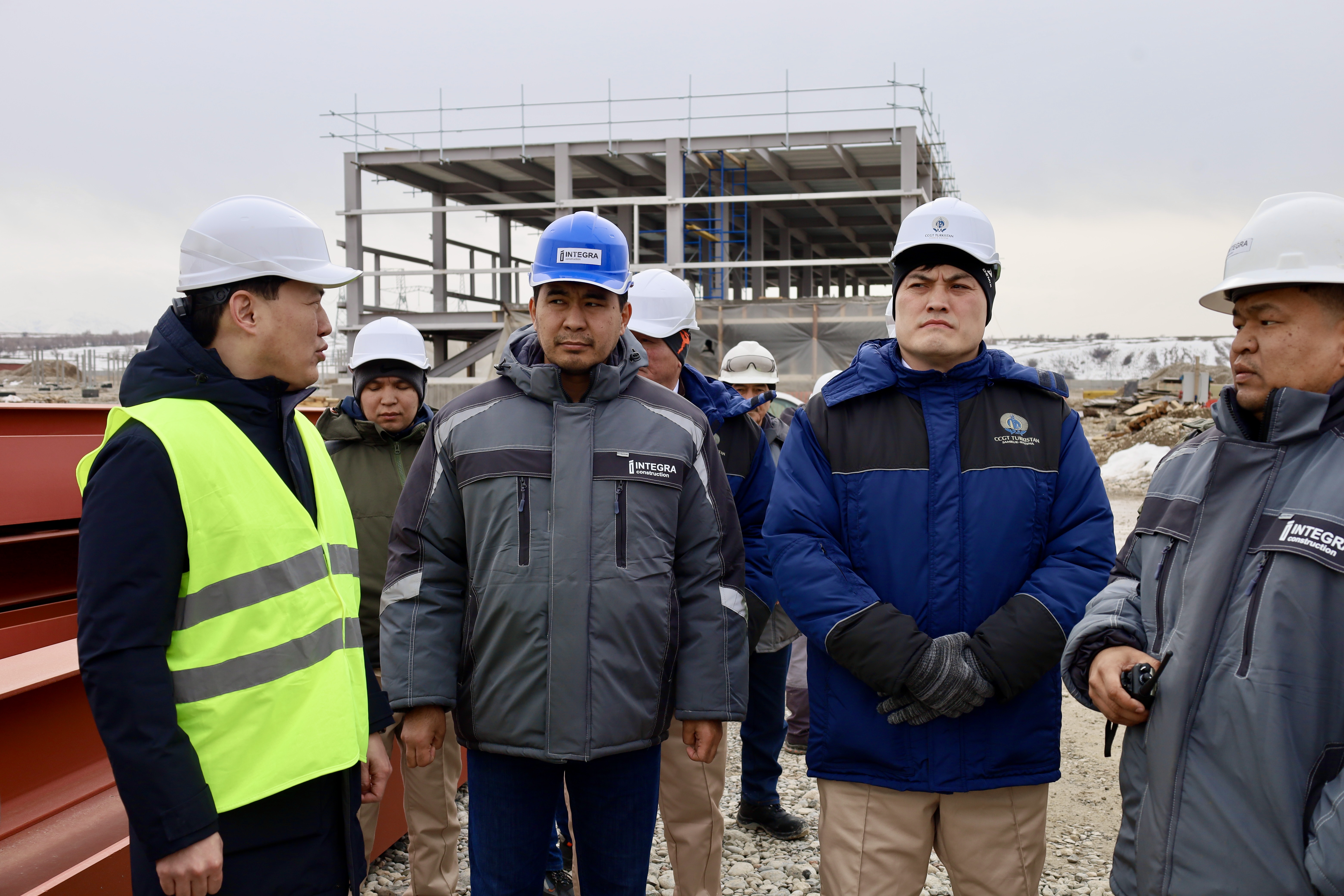

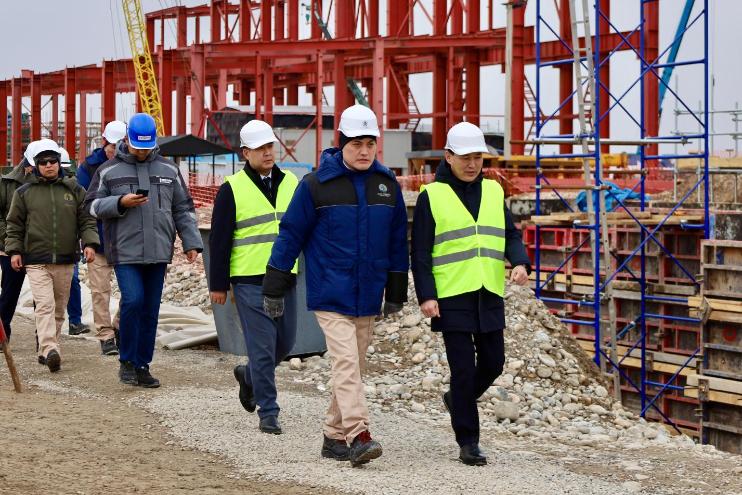

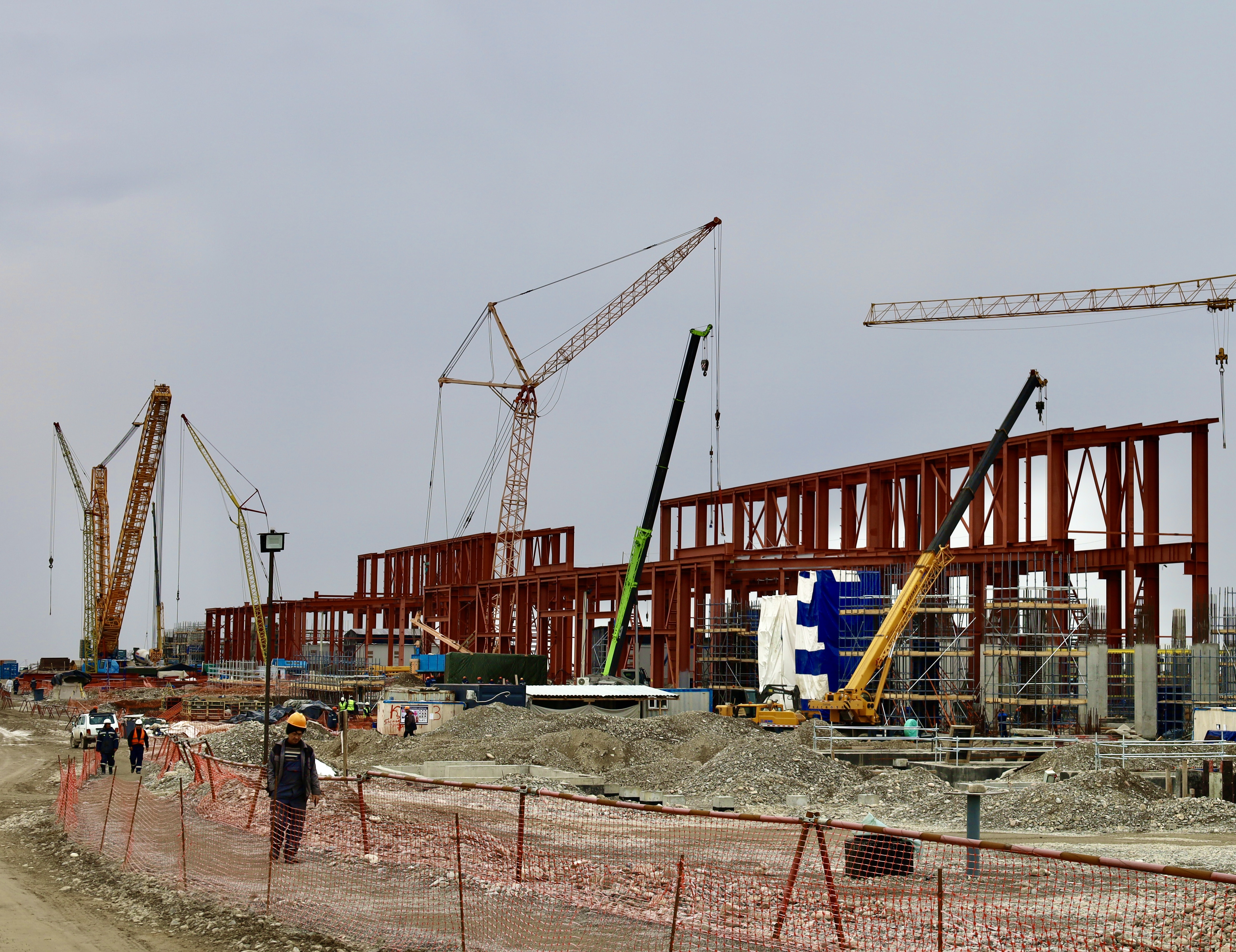

По поручению Министра энергетики РК строительную площадку парогазовой электростанции мощностью 1000 МВт посетил Председатель Комитета государственного энергетического надзора и контроля Ержан Ертаев. Он осмотрел ключевые объекты строительства вместе с руководством ТОО «ПГУ Туркестан» и представителями генерального подрядчика - консорциума Doosan Enerbility и Integra Construction KZ. Сегодня на объекте трудится более 950 человек, работа идёт в две смены. Доставлено уже 87% оборудования электростанции.
«Проект технически сложный, наша команда активно работает над его реализацией, коммуникации проходят сразу на нескольких уровнях. Все наши усилия направлены на завершение строительства в обозначенные сроки и выдачу первой мощности», - отметил на встрече Председатель Правления ТОО «ПГУ Туркестан» Улан Буркитов.
Преодолён один из сложных этапов - монтаж на временные опоры четырёх газовых турбин и генераторов. Далее предстоит точная центровка агрегатов, установка вспомогательного оборудования.
«В наших южных регионах существует нехватка электроэнергии, поэтому в Правительстве - особое внимание к строительству новых генерирующих мощностей. Нужно ускорять темпы. Министерство энергетики готово взять проблемные вопросы под контроль и помогать в их решении. У всех одна цель - завершить проект», - почеркнул Председатель Комитета государственного энергетического надзора и контроля Министерства энергетики РК Ержан Ертаев.
Участники совещания обсудили ход СМР, вопросы подготовки газовой инфраструктуры, статус прокладки воздушно-электрических линий - всё, что необходимо сделать для запуска первой газовой турбины и электростанции в целом.
