На строительной площадке ТОО «ПГУ Туркестан» началась заливка смазочного масла в газовую турбину №2 первого энергоблока. Работы проходят в главном корпусе и входят в критический путь подготовки станции к выдаче первой мощности. Ход работ проверили на производственном совещании с участием руководства ТОО «ПГУ Туркестан» во главе с Председателем Правления Уланом Буркитовым, представителей Doosan Enerbility и ТОО «Integra Construction KZ». Участники прошли по ключевым участкам главного корпуса.

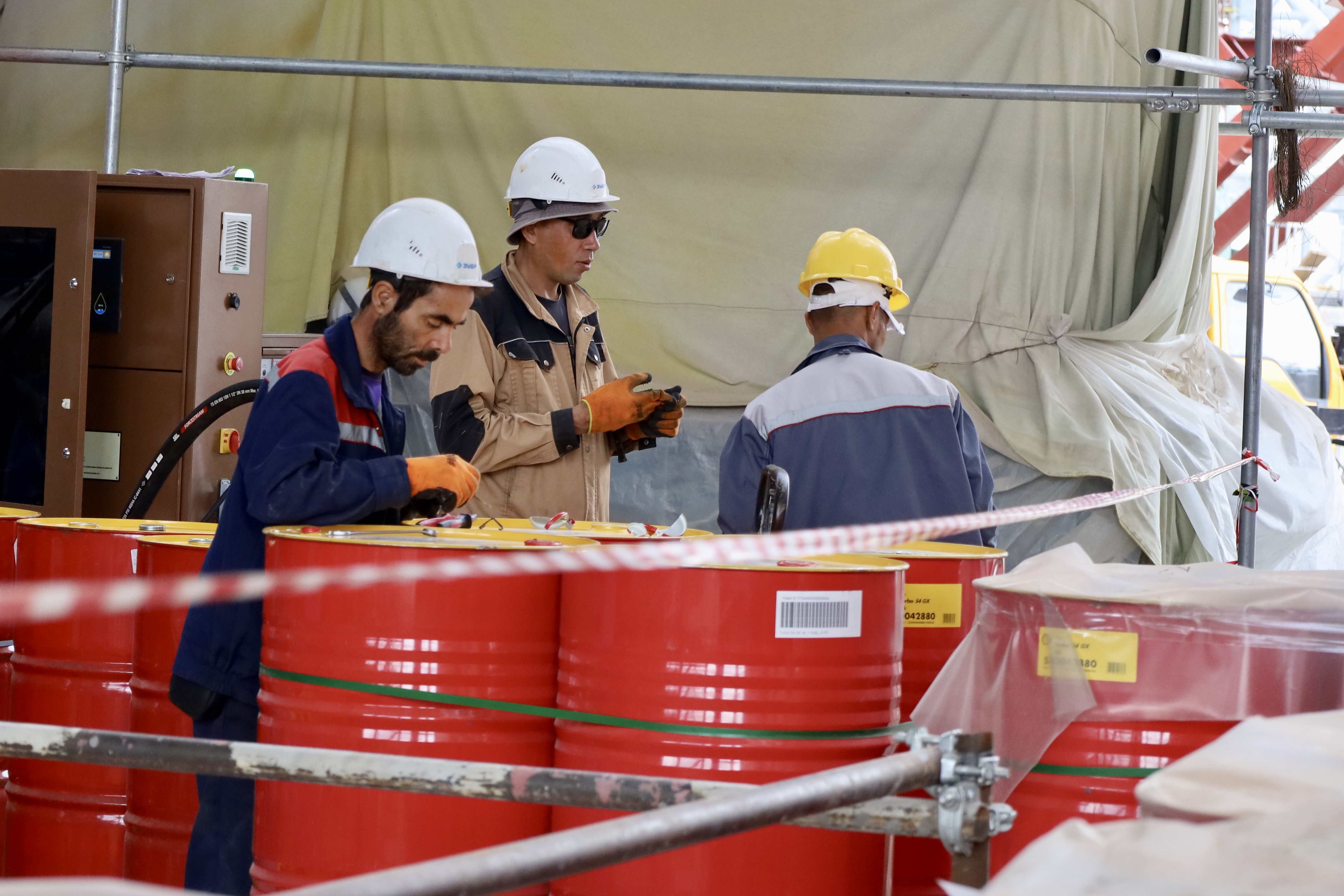

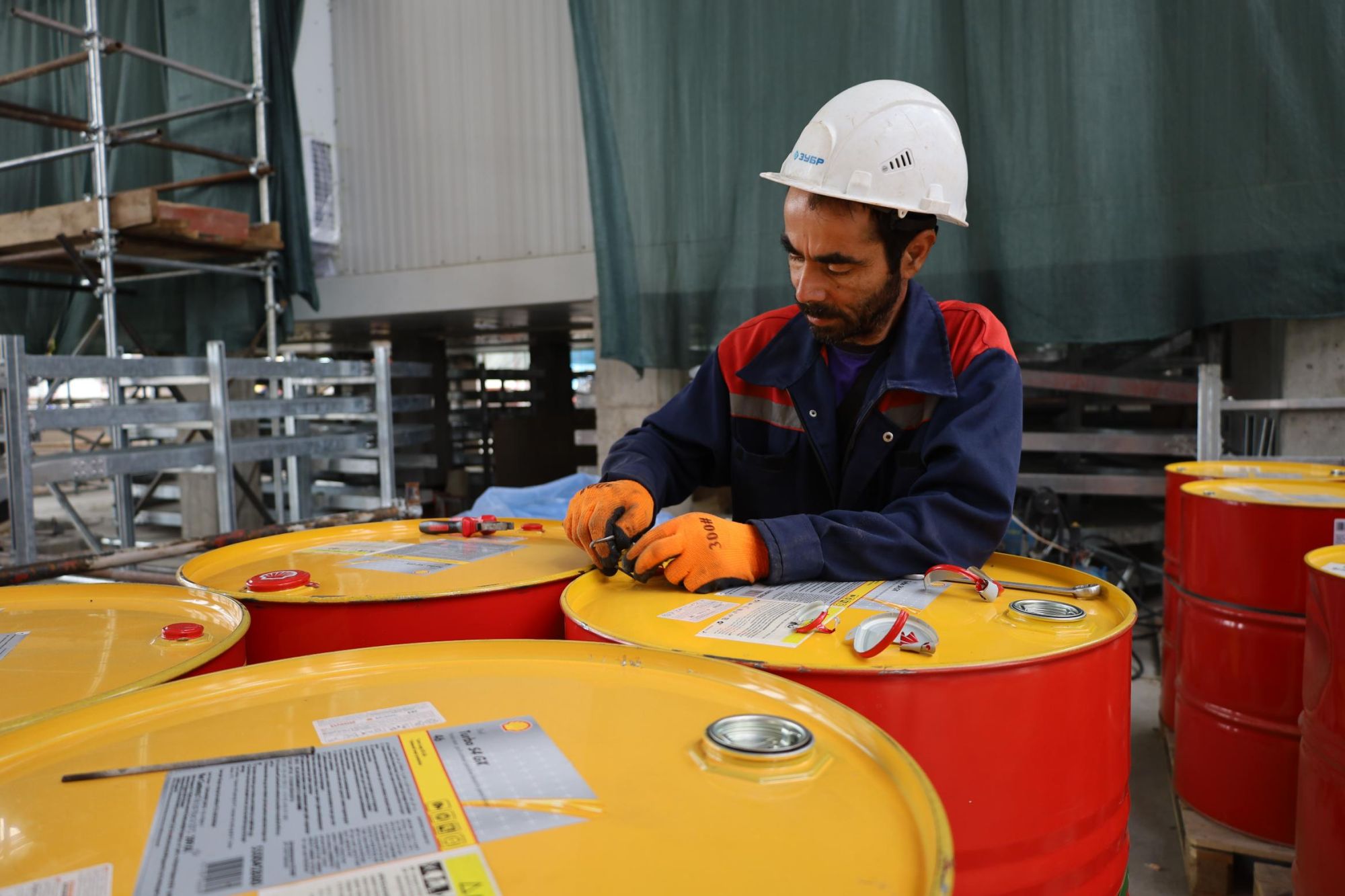

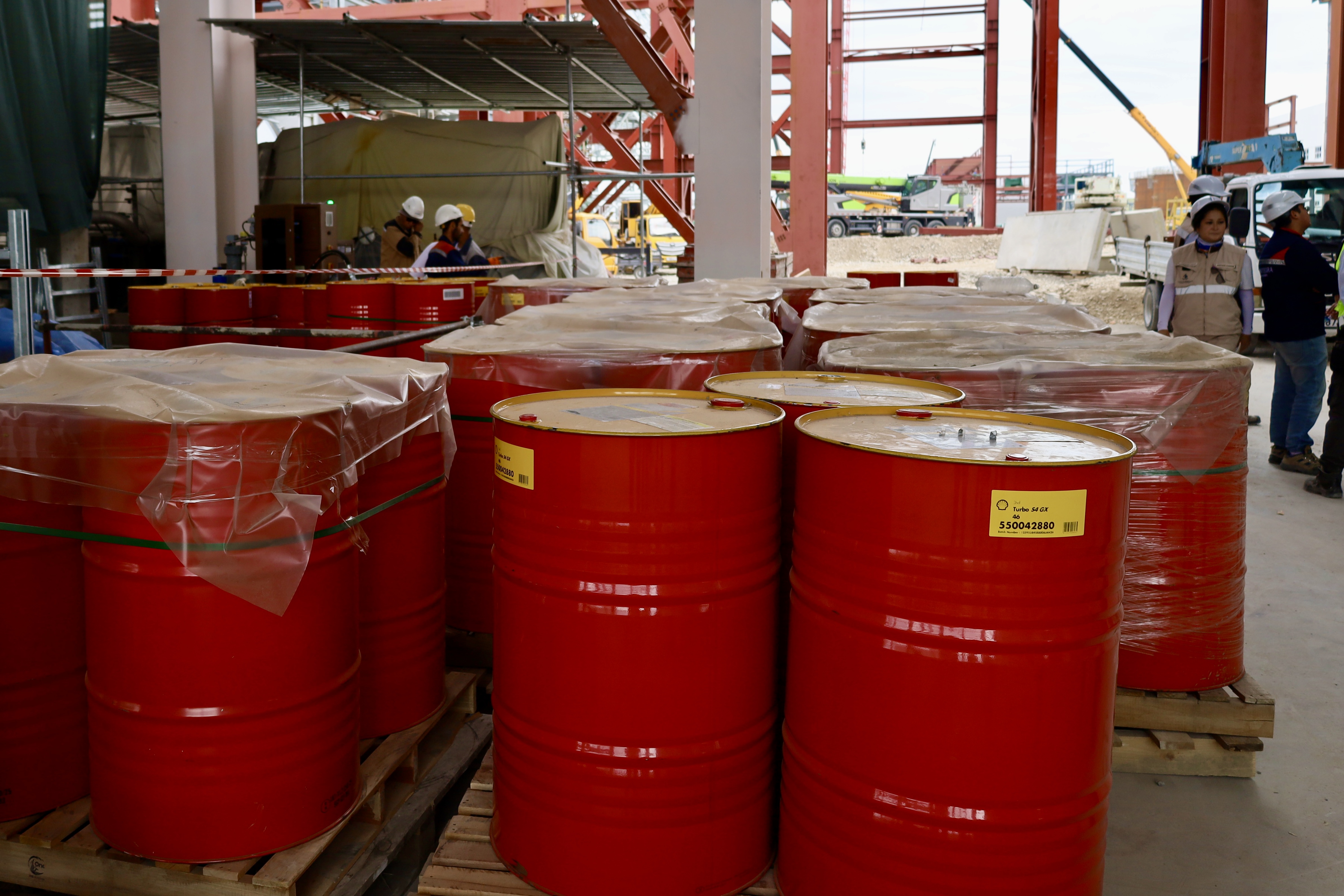

Как сообщил ведущий инженер-механик Doosan Enerbility Сержан Камзин, на газовой турбине №2 идет заливка смазочного масла. «Дальше мы готовимся к промывке масла для более тонкой очистки и финальной центровке газовой турбины с использованием подъемного масла. Процедура обязательна для каждой газовой турбины. На один агрегат уходит 13 000 литров масла - это около 62-65 бочек», - пояснил Сержан Камзин.

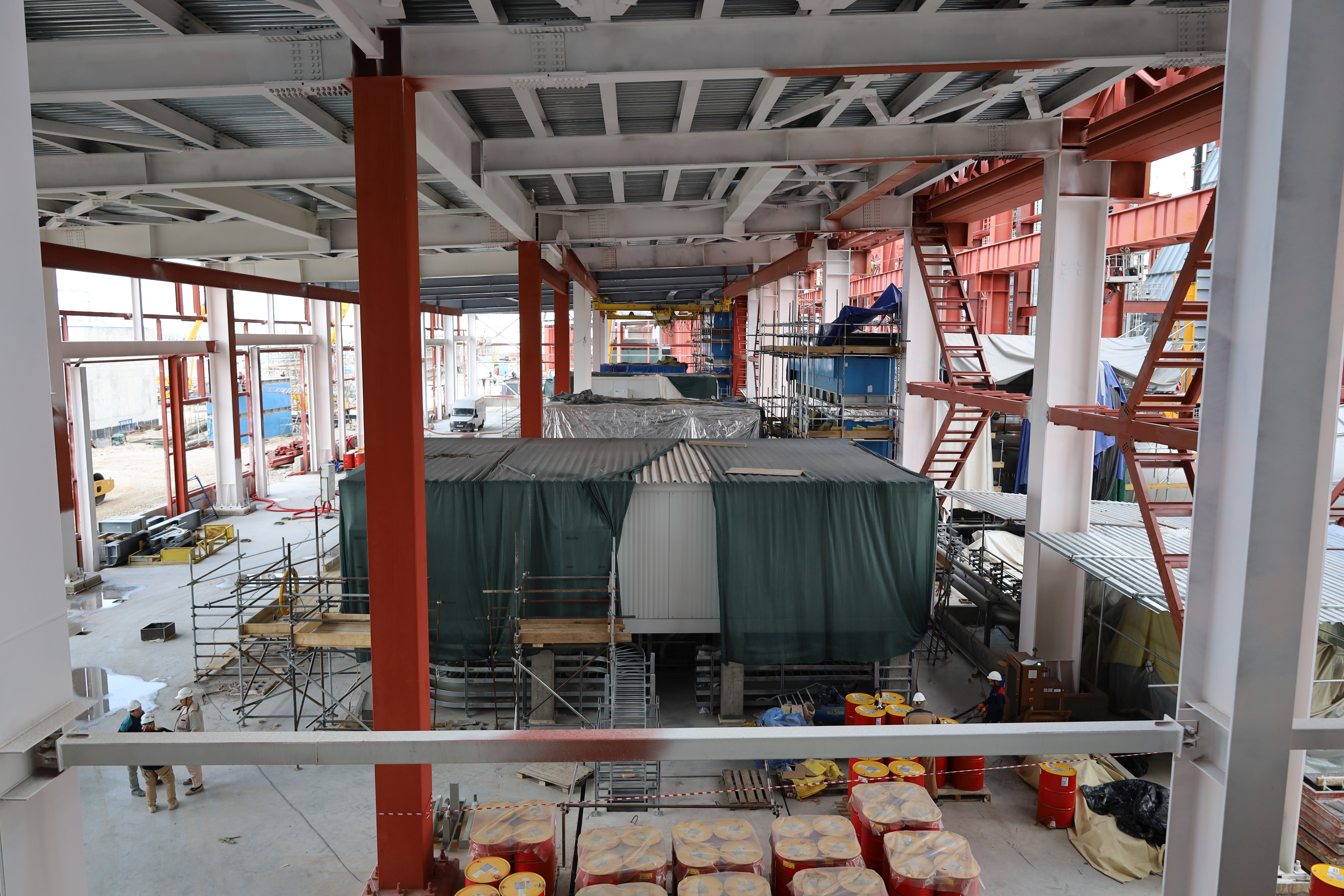

Работы по газотурбинному оборудованию проходят при техническом сопровождении представителей Siemens Energy, которые участвуют в проверке ключевых операций и подготовке следующих этапов. Параллельно продолжается стыковка газовых турбин с котлами-утилизаторами. На котлах-утилизаторах №1 и №2 первого энергоблока ведется монтаж секций основной дымовой трубы. Также идут огнезащитная обработка металлоконструкций, устройство кровли, монтаж и настройка электротехнических шкафов.
Участники совещания осмотрели два уровня электрощитовой первого блока и оперативный пункт управления. Подрядчикам поручено усилить темпы на участках с отставанием, в том числе за счет увеличения численности рабочих и расширения сменности.
