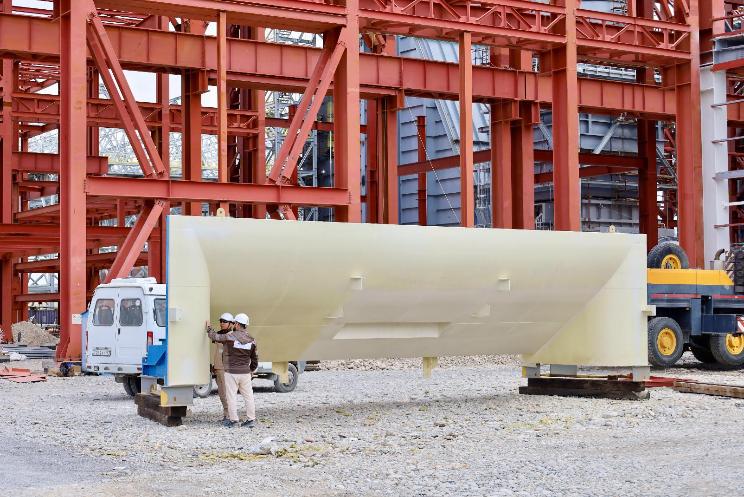

На строительной площадке ТОО «ПГУ Туркестан» начался монтаж системы воздухозабора газовой турбины первого энергоблока. Этот узел входит в состав газотурбинной установки и является одним из важных этапов подготовки оборудования к выдаче первой мощности.
Система воздухозабора, или Air Intake System, обеспечивает забор атмосферного потока, его очистку и подачу к компрессору. Она снижает шум при всасывании, а также защищает установку от пыли, осадков, мусора, обледенения и других внешних факторов.
Ход монтажа проверили во время производственного осмотра под руководством директора департамента по контролю строительства ТОО «ПГУ Туркестан» Куата Жылкыбаева. В нем участвовали представители Doosan Enerbility, ТОО «Integra Construction KZ», компаний авторского и технического надзора, проектных институтов, а также профильные специалисты ТОО «ПГУ Туркестан».
Участники осмотрели главный корпус, электрощитовые помещения, зону установки котлов-утилизаторов, насосные станции и пункты пожаротушения. На первом энергоблоке проверили подготовку двух уровней электрощитовой, армирование конструкций и обработку металлоконструкций огнезащитной краской.
В главном корпусе продолжается стыковка всех четырех газовых турбин с котлами-утилизаторами. Эти работы проходят под контролем представителей Siemens Energy.
В завершение был осмотрен участок ОРУ 220/500 кВ. Специалисты проверили, что выполнено с момента предыдущего посещения данного объекта, а также сверили исполнение поручений, зафиксированных в протоколах. По итогам осмотра профильным специалистам поручено согласовать графики строительных и монтажных работ на участках, которые влияют на готовность первого энергоблока.
